經過去年一年的實踐總結,我們將2121年的施工工工藝又做了完善,今天我們將分享2022年無機磨石最新的施工工藝流程,希望可以幫到大家。
無機磨石施工工藝流程

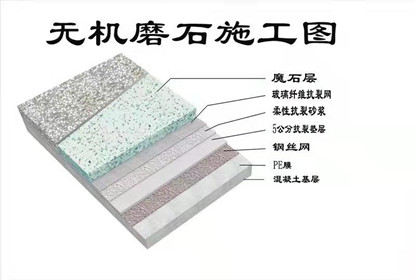

1.勘探現場2.基層處理3.鋪設PE膜4.鋪設鋼絲網5.攤鋪抗裂墊層6.底涂界面劑7.鋪設玻纖網8.批刮界面砂漿9.中涂界面劑10.鋪設模具11.澆筑磨石12.開面粗磨13.固化層14.中磨15.細磨拋光16.防滲結晶
無機磨石施工具體細節
一、勘探現場
1. 測量現場平整度;
2.查看基層是否有開裂、空鼓等問題;
3.現場水、電、排水、運料等問題是否方便。
二、基層處理
1.如地面有開裂問題首先要對開裂處進行修補;
2.如地面有空鼓問題需要敲掉空鼓位置,填補修補砂漿;
3.如地面平整較差可先用抗裂砂漿進行找平,再用壓尺按沖筋刮平,隨即用機械拉毛壓實,要求表面平整密實、保持粗糙。
三、鋪設PE膜
1.根據設計要求可選擇使用單層或雙層PE膜;
2.鋪設PE膜時需要注意壓實并保證沒有破損。
四、鋪設鋼絲網
1.鋼絲網需要根據項目需求選擇格子大小和粗細;
2.用鐵絲將鋼絲網固定,不能出現空隙和不牢固現象。
五、攤鋪抗裂層
1.將抗裂砂漿按照比例添加到攪拌罐與石子充分攪拌;
2.在攪拌抗裂砂漿時要根據當地溫度添加水量的多少;
3.將攪拌好的抗裂砂漿根據紅外線水平儀進行攤鋪,誤差控制2-3mm。
六、底涂界面劑
1. 涂刷界面劑時要注意涂刷厚度;
2. 界面劑要添加適當的水進行稀釋。
七、鋪設纖維網
1.纖維網最好選用國標標準;
2.根據項目情況適中選擇纖維網格子的大??;
3.纖維網的鋪設要壓邊5cm左右,不能出現空白區域。
八、批刮界面砂漿
1.嚴格控制界面砂漿厚度,一般為2mm-3mm;
2.披掛時要求方向一致、輕重恰當,刷紋均勻,無遺漏;
3. 嚴格按配比要求配料,界面材料達到標準方可鋪設,可有效控制地面空鼓。
九、中涂界面劑
1.涂刷界面劑時要注意涂刷厚度;
2.界面劑要添加適當的水進行稀釋。
十、鋪設模具
1.根據設計要求制作相應的圖案;
2.摸具雕刻好以后需要跟圖紙復合;
3.確認先要澆筑的顏色在進行放線;
4.確定好位置后將圖案黏貼在地面上;
5.將最先要澆筑的顏色區域摸具取出,將邊緣黏貼透明膠帶;
6. 黏貼時要注意平直順直不得有褶皺,仔細檢查是否有遺漏黏貼部位。
十一、澆筑磨石
1.將磨石材料與骨料按照比例加水充分攪拌;
2.攪拌時間不少于 3分鐘,靜漿 1 分鐘,再攪拌 2 分鐘;
3.在同一平面上如有幾種顏色圖案時,應先做深色,后做淺色;
4.攪拌后的磨石砂漿要及時攤鋪,用帶厚度控制的刮板進行厚度控制并壓實;
5.如多種顏色攤鋪要待前一種顏色凝固后,再澆筑后一種顏色。兩種顏色的色漿不能同時鋪抹,避免串色;
6.磨石材料攤鋪到地面后要靜止 2 分鐘讓讓里面包裹的氣泡排除,再用消泡滾筒進行消泡;
7.鋪設同時,應配合紅外線水準儀進行水平鋪設,水平誤差在2-3mm 內,在用 3 米桿檢測,確保平整度在 2-3mm 內;
8.攤鋪完成后用平板拖把或抹布均勻涂抹專用保護劑封閉養護,防止在未完全固化時被污染;
9.養護時間一般 8 -16小時(根據室內溫度情況和地坪固化情況確定)。
十二、開面粗磨
1.粗磨前先用 2m 靠尺對打磨的地坪進行平整度檢測;
2.用50-150目金剛磨片將偏高部位磨至平整度達標,磨出所有骨料紋理。
十三、固化層
1.先將溶液搖勻后倒入低壓噴霧器中;
2.飽和性均勻噴涂一遍,讓表面保持濕潤;
3.如在 20 分鐘內過快干燥,應及時補噴第二遍;
4.溫度適宜狀態下,2-4 小時溶液將會(huì )滲透并干燥;
5.若在干燥過程中有白色殘留物出現時,應立即用水擦洗。
十四、中磨
1.研磨機裝配 200 目樹脂磨片進行中磨;
2.應配合手提式磨機修整墻邊、柱邊等細小部位;
3.打磨順序、操作方法同粗磨,主要用于消除粗磨時遺留的磨痕。
十五、細磨拋光
1.研磨機裝配 300 目樹脂磨片進行細磨拋光;
2.再依次使用 500-3000 目樹脂磨片進行打磨拋光;
3.細磨拋光后的表面應能看出地面有一定的光澤度;
4.完成后的表面骨料應均勻、細膩,并且具有亮光泛出。
十六、防滲結晶
1.按照配比將防滲結晶材料配制,用拋光機進行結晶封釉;
2. 防滲結晶層刮涂后經封閉養護 8~12 小時后再重復批刮一次;
3.防滲結晶施工后應呈現出磨石的自然美感并具有高度效裝飾效果。
注意事項
1. 局部無法使用機械研磨時,可用手工研磨;
2. 研磨時邊角處可使用小型手提式磨機研磨;
3.可采用“二漿三磨”方法,磨光三遍,補漿二次;
4. 確保磨石層厚度達標,平整度誤差不超過2-3mm;
5. 控制打磨速度及時間,確保墻邊、柱邊的打磨質量;
6.磨石機在操作前試機檢查,確認電線插頭牢固,無漏電;
7.開磨時磨石機電線、配電箱應架空綁牢,以防受潮漏電;
8.配電箱內應設漏電掉閘開關,磨面機應設可靠安全接地線。
